蘭嶼貯存場遷場規劃報告(草案)
蘭嶼貯存場遷場規劃草案首度曝光,已在蘭嶼存放三十五年的核廢料,因蘭嶼居民陳情抗議不斷,規劃最快於2026年運回台灣本島,報告指出:蘭嶼貯存場除役預估將產生 11,000 桶低放廢棄物,將送至屏東恆春核三廠貯存。

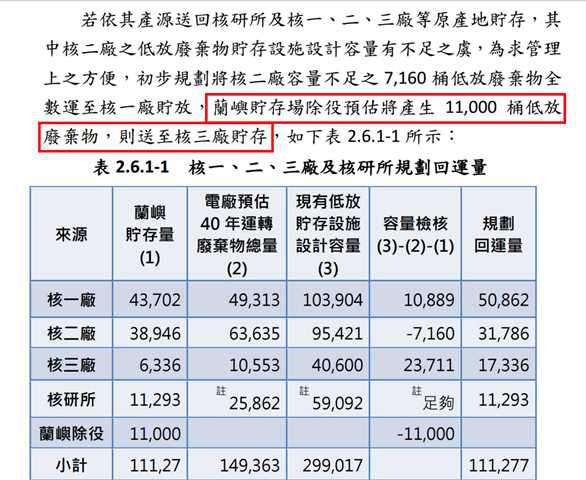

圖:蘭嶼核廢將先遷回3座核電廠貯放
據台電規劃,10萬桶核廢將先全運回本島3座核電廠,船運準備5年、遷移4年,預計本月(106年2月)計畫審查完成可啟動,最快2026年完成遷移,2030年完成蘭嶼核廢貯存場除役,將土地還給蘭嶼人民。
行政院原子能委員會表示:由於蘭嶼民意高漲,加上核一廠機組除役在即,將產生大量低階放射性廢棄物,台電去年底提報「低放處置計畫替代應變方案的具體實施方案」及「蘭嶼貯存場遷場規劃報告」,規劃在低階及高階核廢最終處置場確認前,先規劃中期的集中式貯存場,短期計畫則是將蘭嶼核廢先遷回3座核電廠貯放,規劃預計近日審查通過,台電依計畫啟動執行。

圖:蘭嶼貯存場全景
根據蘋果日報的報導,蘭嶼鄉長夏曼.迦拉牧說:「希望這次來真的。」核廢是蘭嶼人的噩夢,相關配套如土地恢復及居民損害賠償問題等,也要坐下來談,「不要拍拍屁股就走。」;新北、桃園市府及屏東縣府均表態反對,新北市府更說:「沒辦法處理核廢,就沒資格用核電。」
圖:蘭嶼鄉公所鄉長及地方族人等召開記者會表示將對台電提告(資料照片/引用至match生活網)
